Последовательность выполнения задач: управление взаимосвязями
Одна из ключевых особенностей модуля «ГАНТ и Ресурсное планирование» — возможность построения взаимосвязей между планируемыми задачами.
Почему это важно:
связи помогут видеть порядок выполнения задач и понимать, какие задачи зависят от других задач.
при действиях с такими задачами работает автоматика, которая распространяется на связанные карточки.

Добавить связь между карточками можно двумя способами: на временной шкале и в табличном представлении задач.
Потяните за кружок сбоку задачи и соедините линию с другой задачей.

Новая связь получает тип «Конец → начало»: следующая задача начинается после окончания предыдущей. Как выбрать другой тип, читайте в этой статье в разделе «Типы связей».
Скопируйте ID нужной карточки в колонке ID таблицы и вставьте его в поле «Предшествующие карточки» или «Последующие карточки».

Связь отобразится сразу в трех местах: на временной шкале, в таблице и в самой карточке. В карточке нажмите на иконку связей рядом с планируемыми сроками, чтобы увидеть предшествующие и последующие задачи.

Если сроки задач нарушают связь, она отобразится красным цветом.

Нажмите на стрелку: в окне связи появится объяснение, что не так. У каждого типа связи оно свое. Например, для связи «Конец → конец»: «Конфликт дат. Планируемая дата окончания последующей карточки раньше планируемой даты окончания предшествующей».


Чтобы исправить нарушение, поменяйте тип связи, сдвиньте задачу или пересчитайте сроки по связям. В ручном режиме восстановите смещение в окне связи.
Тип связи определяет, от какого момента предыдущей задачи (начала или окончания) зависит начало или окончание следующей. У каждого типа своя стрелка на шкале:
«Конец → начало»: следующая задача начинается после окончания предыдущей. Стрелка серая, а если у связи задано смещение, сплошная фиолетовая;
«Начало → начало»: следующая задача начинается не раньше начала предыдущей. Например, за документацию берутся вместе с разработкой. Стрелка зеленая;
«Конец → конец»: следующая задача заканчивается не раньше окончания предыдущей. Например, тестирование завершают вместе с разработкой. Стрелка синяя пунктирная;
«Начало → конец»: следующая задача заканчивается не раньше начала предыдущей. Так связывают, например, запуск нового сервера (он идет первым) и отключение старого: старый выключают, только когда новый уже работает. Стрелка фиолетовая пунктирная.
Откройте проект или пространство в виде Timeline.
Нажмите на стрелку связи. Откроется окно связи.


В поле «Тип связи» выберите нужный тип.
Нажмите «Сохранить».


После сохранения стрелка на шкале станет того цвета и вида, который соответствует выбранному типу.
Кроме шкалы, тип указан:
в таблице слева от шкалы, в колонке «Предшествующие карточки»;
в карточке задачи, в списках «Предшествующие карточки» и «Последующие карточки»: тип стоит рядом со сроками;
в файле Excel, который вы скачиваете кнопкой «Скачать» над шкалой.


В колонке «Предшествующие карточки» и в файле Excel тип обозначен пометкой рядом с номером предшествующей задачи. НН — это «Начало → начало», КК — «Конец → конец», НК — «Начало → конец». У связи «Конец → начало» пометки нет. Смещение указано в скобках, например «68113565 (+6д)».


Между запланированными задачами можно задать интервал — определенный промежуток времени. Интервал бывает положительным и отрицательным.
Пример положительного интервала. Вы планируете монтаж и публикацию видео. После монтажа нужно 10 часов на рендеринг, и только потом идет публикация. Заложите этот промежуток между задачами в план проекта.
Пример отрицательного интервала. Вы планируете ремонт квартиры. Пока идут черновые работы, нужно успеть закупить материалы для чистовой отделки, чтобы рабочие не простаивали. Задайте отрицательный интервал между задачами «Черновой ремонт» и «Закупка материалов» так, чтобы вторая начиналась за 3 дня до окончания первой.
Чтобы задать интервал, постройте связь между задачами, нажмите на стрелку связи и укажите срок интервала.
Так можно сделать у связи любого типа.

Интервал также прописывается в таблице в колонках «Предшествующие карточки» или «Последующие карточки» по клику на чип связи.

Автоматика сохраняет логику и последовательность при планировании связанных задач.
Когда одна задача зависит от другой, важно, чтобы при изменении сроков или длительности предшествующей задачи последующая не оказалась раньше нее и не отстала слишком сильно. Поэтому автоматика в первую очередь корректирует последующие задачи вслед за предшествующими.
Тип связи учитывается, когда вы перетаскиваете задачи на шкале и пересчитываете сроки по связям. Примеры ниже описывают связь «Конец → начало».
Если вы добавите предшествующую карточку к карточке, у которой еще нет запланированных сроков, в ней автоматически добавятся планируемые сроки — сразу после окончания предшествующей карточки.


Если у текущей карточки сроки раньше, чем у добавляемой предшествующей, сроки текущей карточки сдвинутся, и ее начало встанет сразу после окончания предшествующей.


Если вы запланировали карточки и добавили связи, а затем решили передвинуть предшествующую карточку на другое время, то все последующие карточки сместятся вслед за ней, сохраняя длительность.




При уменьшении сроков предшествующей карточки все последующие карточки сместятся в прошлое, сохраняя интервалы между задачами.


Если переместить карточку в колонку с типом «Готово» раньше запланированного окончания, планируемое окончание сдвинется на конец текущего дня, когда задача была выполнена. Последующие задачи скорректируют свои сроки.


Чтобы включить эту автоматику, включите соответствующий переключатель в настройках.

Между связанными задачами держится смещение — заданный промежуток времени. У связи «Конец → начало» это время от конца одной из них до начала другой.
По умолчанию Кайтен пересчитывает эти интервалы сам: при сдвиге одной задачи связанные встают на новые места.
Этим пересчетом можно управлять: оставить на автоматике или отключить и двигать задачи вручную, а когда нужно — выстроить весь график по связям одной кнопкой.
За автоматический пересчет отвечает настройка «Автоматически обновлять смещения связей». Она включена по умолчанию: при сдвиге сроков Кайтен сам обновляет смещения связанных задач.
Выключите настройку, чтобы расставлять задачи вручную:
Откройте проект или пространство в виде Timeline.
Нажмите «Настройки» в правом верхнем углу.
Найдите переключатель «Автоматически обновлять смещения связей» и выключите его.

Заданные смещения сохранятся, но Кайтен больше не будет возвращать задачи на рассчитанные места. Связь, у которой фактический интервал разошелся с заданным, подсветится красным прямо на шкале, поэтому нарушение сразу видно.

Чтобы вернуть исходное смещение, нажмите на связь. В открывшемся окне видно заданное и текущее смещение. Нажмите «Восстановить смещение».

Когда график разошелся с планом, кнопка «Пересчитать сроки по связям» заново расставит связанные задачи по заданным интервалам за один раз.
Чтобы запустить пересчет:
Откройте панель «Настройки» и в самом низу нажмите «Пересчитать сроки по связям».
Выберите, что пересчитать:
все карточки, включая запланированные в прошлом;
или только те, что запланированы на сегодня и позже.
Нажмите «Запустить пересчет».

Пересчет идет по таким правилам:
учитывается тип каждой связи;
двигаются только активные карточки в статусе «Очередь»;
карточки «В работе» и «Готово», а также их предшественники, остаются на месте: прошлое не переписывается;
если у карточки несколько предшественников, берется самая поздняя рассчитанная дата начала;
рабочая длительность, загрузка ресурсов и заданные смещения не меняются.
Чтобы сохранить даты отдельной задачи, даже если предыдущие задерживаются, включите настройку «Не сдвигать сроки по связям».
Связи останутся, а плановые сроки этой карточки не будут автоматически меняться вслед за другими задачами. Сдвиг не передастся и дальше по цепочке. Включить настройку можно в таблице Timeline или в самой карточке.
В таблице Timeline:
Откройте пространство в виде Timeline.
В таблице слева найдите нужную карточку и нажмите на три точки рядом с ее названием: откроется меню.
Включите «Не сдвигать сроки по связям».

В карточке:
Откройте карточку с заполненным полем Timeline.
Под полем Timeline с датами отметьте «Не сдвигать сроки по связям».

Если поле Timeline не заполнено, флажок не отображается.
Пример:
Допустим, вы связали три задачи: «Подготовить текст», «Сделать дизайн» и «Опубликовать материал». Для дизайна уже согласовали даты и включили запрет на перенос сроков.
Если подготовка текста затянется и вы перенесете ее окончание, сроки дизайна останутся прежними. Через эту задачу сдвиг не передастся дальше по цепочке, поэтому публикация тоже не перенесется из-за изменения сроков текста.

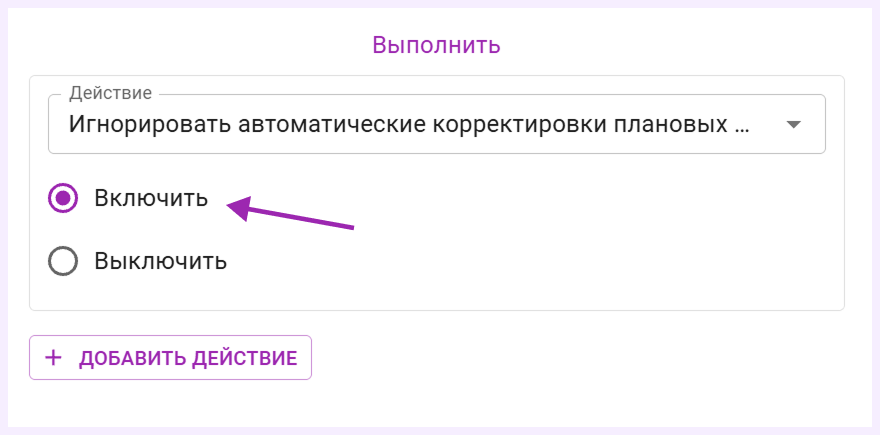

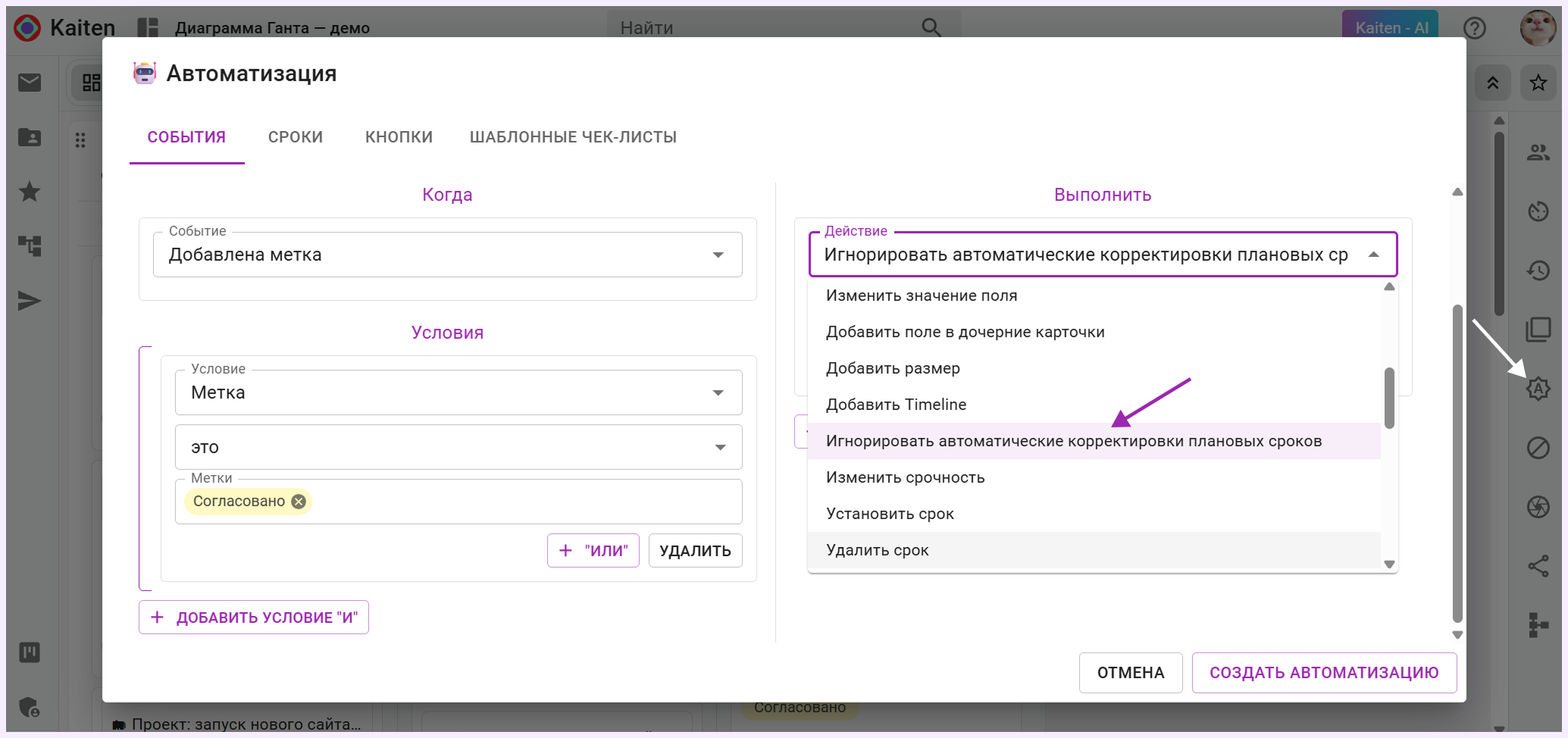

Настройку можно включать и выключать автоматизацией, например при добавлении метки. Как это сделать, читайте в статье «Действие: Игнорировать автоматические корректировки плановых сроков».
Удалить связь между задачами можно двумя способами:
навести курсор на линию связи и кликнуть — появится диалог с удалением;

открыть в карточке блок связей у поля timeline и нажать на крестик.

Как планировать задачи в модуле «ГАНТ и Ресурсное планирование»
Как работать с дочерними карточками в Ресурсном планировании
