Три новых типа связи в Ганте
Теперь в диаграмме Ганта можно выбрать тип связи между задачами: «Начало → начало», «Конец → конец» или «Начало → конец». Это пригодится, когда этапы проекта идут параллельно. Например, тестирование заканчивается вместе с разработкой.

Функция уже доступна облачным клиентам Kaiten. В серверной поставке начиная с версии 59.87.0 и kaiten-worker 22.292.0
Раньше в Ганте была только связь «Конец → начало»: следующая задача начиналась после окончания предыдущей. Если этапы шли параллельно, зависимость между ними приходилось изображать этой же связью со смещением или держать в голове. Теперь к этому типу добавились еще три.
Тип связи определяет, от какого момента предыдущей задачи (начала или окончания) зависит начало или окончание следующей. У каждого типа своя стрелка на шкале:
«Конец → начало»: следующая задача начинается после окончания предыдущей. Этот тип был и раньше. Стрелка серая, а если у связи задано смещение, сплошная фиолетовая;
«Начало → начало»: следующая задача начинается не раньше начала предыдущей. Например, документацию начинают вместе с разработкой. Стрелка зеленая;
«Конец → конец»: следующая задача заканчивается не раньше окончания предыдущей. Например, тестирование заканчивается вместе с разработкой. Стрелка синяя пунктирная;
«Начало → конец»: следующая задача заканчивается не раньше начала предыдущей. Например, старый сервер выключают не раньше, чем запустят новый. Здесь первым идет запуск нового сервера. Стрелка фиолетовая пунктирная.
На верхней панели пространства выберите вид Timeline. В этом виде показывается диаграмма Ганта.
Нажмите на стрелку связи. Если связи еще нет, потяните за кружок сбоку задачи и соедините его с другой задачей. Новая связь получает тип «Конец → начало».

В окне связи откройте поле «Тип связи» и выберите нужный тип.
Нажмите «Сохранить».

После сохранения стрелка на шкале поменяет цвет и стиль под выбранный тип.
В том же окне у связи любого типа можно задать смещение в днях или часах. Как работает смещение между задачами, читайте в статье «Последовательность выполнения задач: управление взаимосвязями».
Если перетащить задачу на шкале, связанные с ней задачи сдвинутся по правилам своего типа связи. Тип учитывается и при пересчете сроков по связям. Чтобы расставить даты всех задач по их связям:

Нажмите «Настройки» над шкалой.

Внизу открывшейся панели нажмите кнопку «Пересчитать сроки по связям».
В открывшемся окне нажмите «Запустить пересчет».
Пересчет идет в фоне. Когда он закончится, обновите страницу.
Если сроки задач нарушают связь, стрелка становится красной. Нажмите на нее, и в окне связи появится объяснение, что не так. У каждого типа связи оно свое. Например, для связи «Конец → конец»: «Конфликт дат. Планируемая дата окончания последующей карточки раньше планируемой даты окончания предшествующей».

Чтобы исправить нарушение, поменяйте тип связи, сдвиньте задачу или пересчитайте сроки по связям.
Тип подписан и за пределами шкалы:

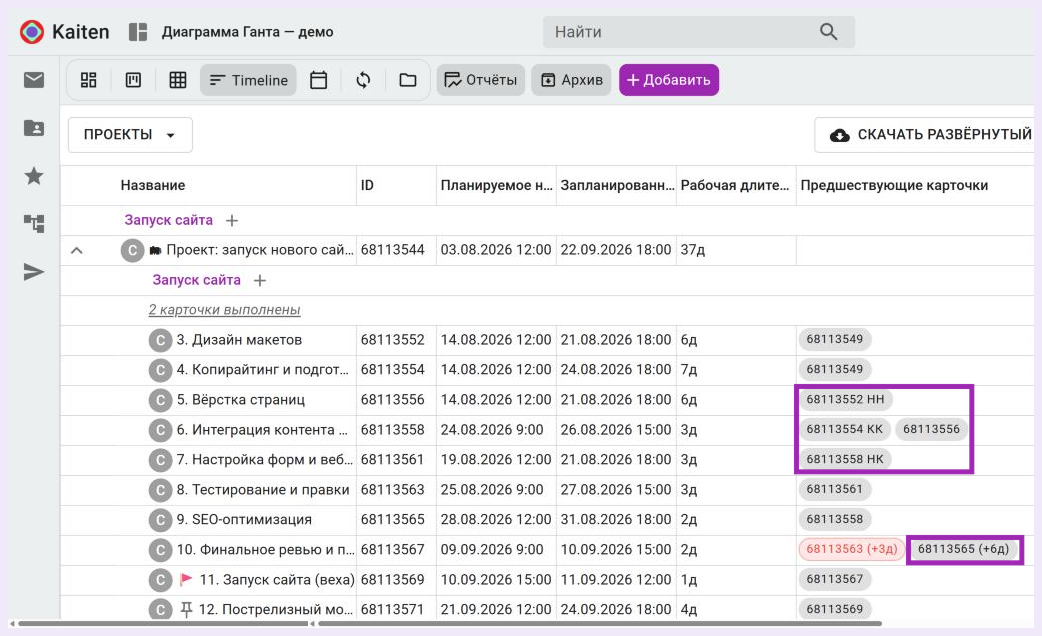

в таблице слева от шкалы, в колонке «Предшествующие карточки»;

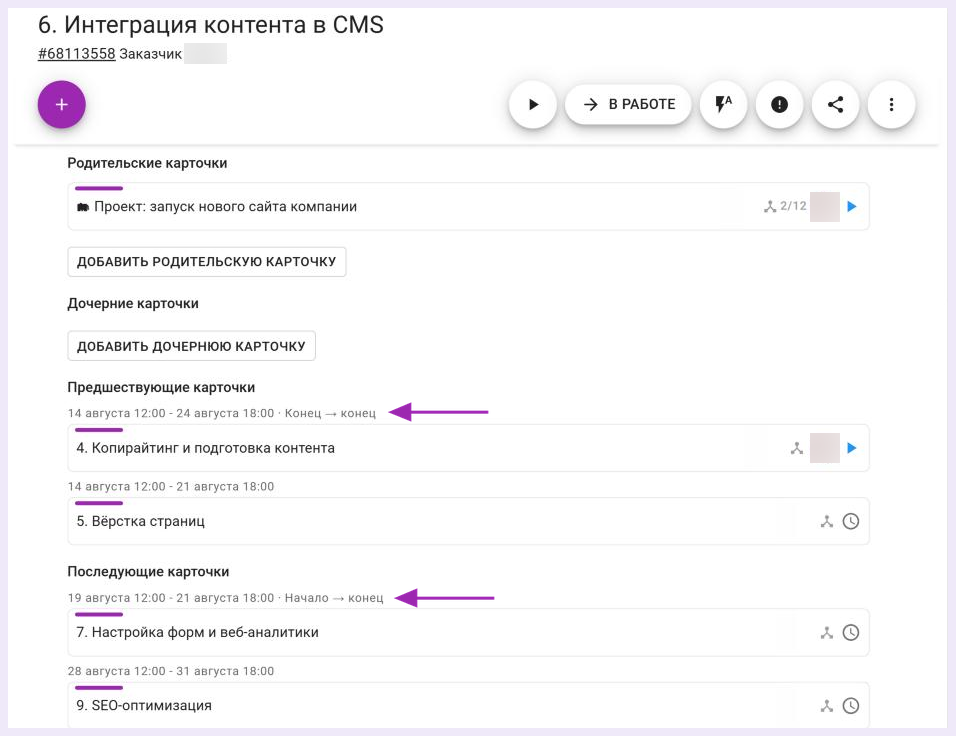

Пометки НН, КК и НК и смещение в колонке «Предшествующие карточки» в карточке задачи, в списках «Предшествующие карточки» и «Последующие карточки»: тип стоит рядом со сроками;

Тип связи рядом со сроками предшествующей и последующей задачи в карточке в файле Excel, который скачивается кнопкой «Скачать» над шкалой.
В таблице и в файле тип обозначен пометкой рядом с номером предшествующей задачи. НН означает «Начало → начало», КК — «Конец → конец», НК — «Начало → конец». У связи «Конец → начало» пометки нет. Смещение указано в скобках, например «68113565 (+6д)».
Последовательность выполнения задач: управление взаимосвязями — как создавать связи, задавать смещение и пересчитывать сроки
Что такое Гант и Ресурсное планирование — что входит в платный модуль
Вид пространства Timeline — как устроен вид, в котором показывается диаграмма Ганта
Didn't find the answer to your question?
Create a request — we'll help you out
